Retrouvez sur cette page toutes les informations sur les travaux à venir de la place du Général de Gaulle.




Infos avril 2023

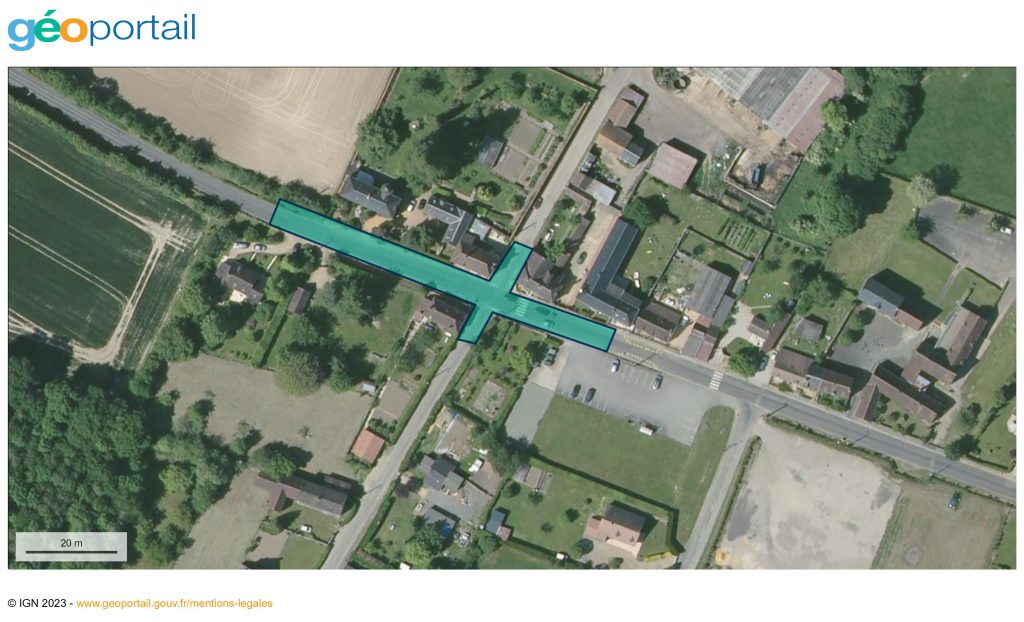

Le planning du phasage pour les phases finales des travaux de la place reste d’actualité (voir plan ci-dessus). Attention : les dates sont indiquées sous réserve de bonnes conditions météo et de bon déroulement du chantier.
Phase D (côté impair de la place)
L’empierrement et le pavage sont en cours.
Phase E : rue Marcel Louvel
La pose des bordures s’effectue à partir de la semaine 15 devant le Crédit Agricole.
Phase F : rue de l’Eglise
Les travaux se dérouleront du 2 mai à fin juin 2023. La circulation en provenance de la rue de l’Église sera alternativement déviée par la rue Antonin Mousset ou la rue Blot en fonction de l’avancement du chantier.
Arrêt du chantier
Les entreprises seront fermées du 24 au 28 avril. Reprise du chantier le 2 mai 2023.
Infos mars 2023
Mise à jour du 28/03/23 suite à la réunion de chantier du 27/03/23 :
Le planning du phasage pour les phases finales des travaux de la place reste d’actualité (lire ci-dessous). Attention : les dates sont indiquées sous réserve de bonnes conditions météo et de bon déroulement du chantier :
Phase D (côté impair de la place) :
Pose des bordures à partir du 3 avril 2023
Enrobés sur parking le mercredi 29 mars 2023.
Phase F : rue de l’Eglise :
Travaux de mi-avril à fin juin 2023.
Phase A : rue des Moulins
La rue des Moulins sera rouverte à la circulation automobile à partir du 31 mars 2023.
Les travaux pour les chaussées occasionneront des fermetures temporaires des accès à certains commerces et services le temps du passage du chantier mobile. Les entreprises font leur possible pour maintenir ces accès autant que faire se peut. Planning :
– Pose de la couche de roulement du parking le 28 mars 2023.
– Couche d’accrochage sur chaussée le 28 ou 29 mars 2023, suivie le 29 ou 30 mars de la couche de roulement sur la rue des Moulins.
Circulation et stationnement du vendredi 31 mars au vendredi 21 avril :
En raison des travaux de rénovation de la Place du Général de Gaulle et de ses abords la circulation et le stationnement seront interdits dans la zone de travaux matérialisée sur le plan ci-dessous et la circulation se fera en sens unique dans la rue des Moulins (de la Place de Gaulle vers la Place des Ponts). Le stationnement sera interdit depuis le Crédit agricole à la rue Blot des deux côtés.

Infos février 2023
Un nouveau phasage a été défini pour les phases finales des travaux de la place. Attention : les dates sont indiquées sous réserve de bonnes conditions météo et de bon déroulement du chantier.
Les travaux consisteront dans la pose des bordures de trottoirs, la préparation des chaussées puis la pose des pavés (suivie d’une semaine de séchage).
Deux secteurs principaux sont définis :
– A l’ouest d’un axe rue Marcel Louvel/rue des Moulins (côté pizzeria/librairie), les zones A, B,C,D sont concernées depuis janvier et jusqu’à fin mars. A partir du 27 février, la rue des Moulins sera fermée à la circulation automobile. La circulation des piétons restera possible.
– A l’est de cet axe (Crédit Agricole, place côté épicerie et rue de l’Eglise), les zones E et F seront concernées de début avril à fin juin. Le parking du haut de la place sera accessible, la rue des Moulins et la rue de Mortagne rouvriront à la circulation automobile.
L’accès à la place et aux commerces et services restera possible par les déviations mises en place depuis le début des travaux. Il est toutefois fortement recommandé d’utiliser les parkings satellites
Infos janvier 2023
Compte-rendu de la réunion de chantier du 23 janvier
Les travaux de la place ont redémarré rue Marcel Louvel et rue de Mortagne (phase E).
Rue de l’Eglise :
La démolition de la maison dans le futur square de la rue de l’Eglise est prévue du 25 au 27 janvier. L’autre maison située au fond de la parcelle sera conservée et rénovée. La date des travaux reste à confirmer.
La fermeture du carrefour avec la rue Blot est reportée (date à préciser).
Place :
La réalisation des fosses d’arbres dans la partie nord de la place est prévue du 13 au 17 février.
Les plantations auront lieu fin février pour le secteur rue de Mortagne et mi-mars pour le secteur rue de l’Eglise et Bar du Commerce.
Le stationnement basculera du côté du Bar du Commerce durant les travaux sur le haut du parking.
Rue Marcel Louvel et rue de Mortagne
La rue de Mortagne est fermée à la circulation.
La pose des bordures dans la rue Marcel Louvel et la rue de Mortagne débutera à partir du 30 janvier.
Des travaux auront lieu au niveau du n°30 de la rue de Mortagne (toilettage pour chiens) autour du 15 mars 2023.
Infos décembre 2022
Sur la place, la construction du mur de soutènement central se poursuit. Les bordures situées autour de ce mur de soutènement seront posées courant décembre.
La réalisation de la partie nord comprenant les fosses d’arbres sera achevée en février 2023 pour permettre les plantations.
La première phase des travaux rue Marcel Louvel est en cours d’achèvement début décembre.
La fermeture du carrefour avec la rue Blot pour la réalisation de la phase F (fermeture alternée de la rue de l’Eglise et de la rue Blot) est reportée en 2023. La date sera précisée ultérieurement.
La destruction de la maison située à l’entrée de la rue de Mortagne est prévue pour début janvier, occasionnant la fermeture ponctuelle de la rue pour ces travaux.
Infos novembre 2022
Compte-rendu de la réunion de chantier du 28 novembre
Place
Sur la place, la construction du mur de soutènement central se poursuit. Les bordures situées autour de ce mur de soutènement seront posées courant décembre.
La réalisation de la partie nord comprenant les fosses d’arbres sera achevée en février 2023 pour permettre les plantations.
Rue Marcel Louvel
Les travaux rue Marcel Louvel sont en cours d’achèvement début décembre.
Rue de l’Église/rue Blot
La fermeture du carrefour avec la rue Blot pour la réalisation de la phase F (fermeture alternée de la rue de l’Eglise et de la rue Blot) est reportée en 2023. La date sera précisée ultérieurement.
Rue de Mortagne
La destruction de la maison située à l’entrée de la rue de Mortagne est prévue pour début janvier, occasionnant la fermeture ponctuelle de la rue pour ces travaux.
Compte-rendu de la réunion de chantier du 21 novembre
Rue Blot
Les travaux suivent leur cours selon le calendrier prévu (lire ci-dessous). Toutefois, la fermeture du carrefour de la rue de la rue l’Eglise avec la rue Blot est reportée à début 2023.
Ordures ménagères
Compte-tenu des nombreux dépôts sauvages constatés, le ramassage des ordures ménagères en porte à porte est repris jusqu’à la fin de l’année.
Fêtes de fin d’année
Un point spécial pour la période des fêtes sera fait début décembre avec les entreprises et fera l’objet d’une communication spécifique avec la parution d’un nouveau flyer “Info travaux” distribué chez les commerçants qui le souhaitent.
Compte-rendu de la réunion de chantier du 14 novembre
Place
La phase D (côté impair) a démarré le 2 novembre et devrait s’achever autour du 20 novembre.
Les travaux pour les fondations du mur de soutènement de la place commenceront à partir de fin novembre pour une durée de 2 semaines.
Rue Marcel Louvel
La phase E débutera le 21 novembre pour une durée d’une semaine. Le carrefour avec la rue Marcel Louvel sera fermé.
Rue de l’Église
La phase F débutera à partir du 28 novembre pour une durée de deux semaines. La rue de l’Eglise ne sera jamais complètement fermée. Dans un premier temps il sera possible d’accéder à la rue Blot mais l’accès à la place sera fermé. Dans un second temps la rue Blot sera fermée mais l’accès à la place sera possible.
Rue des Moulins
Les travaux de démolition de la maison rue des Moulins se poursuivent (travaux prévus jusqu’au 25 novembre).
La pose des bordures de la rue des Moulins jusqu’à MMA débutera à partir de début décembre.
Vérifiez vos gouttières !
La mise en place du nouveau réseau d’eaux pluviales permet de collecter au mieux les pluies mais à condition que les gouttières fonctionnent. Merci de vérifier vos installations et, le cas échéant, de les déboucher.
Infos octobre 2022
Compte-rendu de la réunion de chantier du 28 octobre
Après la rue de Mortagne (phase C), la nouvelle phase concerne le côté impair de la place, à partir du 2 novembre et pour trois semaines (phase D).
La rue de Mortagne rouvrira à la circulation.
La fermeture du carrefour avec le rue Marcel Louvel est prévue vers le 20 novembre.
La démolition de la maison du 4 rue des Moulins est prévue à partir du 7 novembre. La rue sera à nouveau interdite à la circulation le temps de ces travaux pour trois semaines. La circulation des piétons sera maintenue (sauf ponctuellement en cas de risque pour la sécurité).
La zone de collecte des ordures ménagères va être repositionnée sur la place dès mercredi 2 novembre.
Compte-rendu de la réunion de chantier du 17 octobre
Les travaux se poursuivent selon le calendrier défini et le plan de phasage (image ci-dessus).
Le démarrage de la phase D est estimé au 26 octobre. Il s’agit de la partie impaire de la place, depuis l’entrée de la rue de l’église jusqu’à la boulangerie du haut (zone verte sur le plan).
Là encore, vos commerces et services resteront accessibles, sauf travaux temporaires impactant l’entrée de ceux-ci.
Cette phase devrait durer à nouveau 3 semaines.
Le point de collecte des ordures ménagères sera déplacé en conséquence.
Compte-rendu de la réunion de chantier du 10 octobre
La phase B, du n°2 de la rue des Moulins à l’angle de MMA, s’achève avec l’empierrement des sols. Des réfections provisoires en bicouche sont prévues dans la cour de la Croix Blanche.
La phase C, rue de Mortagne, débutera le 12 octobre 2022 avec le rabotage de la rue. La rue sera fermée à la circulation.
La rue des Moulins rouvre à la circulation à partir du 11 octobre.
Pendant les travaux,
soutenons notre commerce local !
Entamés il y a maintenant un mois, les travaux de la place du Général de Gaulle se poursuivent selon le calendrier prévu. La première phase de 3 semaines a concerné la pose du réseau d’eaux pluviales dans la rue des Moulins, qui a été rendue accessible pour ses riverains. Le haut de la place et la cour Croix Blanche sont désormais concernés. Les commerces et services restent accessibles et s’organisent solidairement : à nous tous collectivement de continuer à les soutenir !
La pose du réseau d’eaux pluviales se poursuit donc pour la partie haute de la place et la Cour de Croix Blanche. Les anciens urinoirs seront démolis et remplacés dans les mois qui viennent par des toilettes publiques. Au terme de cette phase d’à nouveau trois semaines, le chantier se déplacera pour la phase suivante sur la partie de la place entre la rue de Mortagne et la rue Marcel Louvel. Plus que jamais avec l’arrivée des travaux sur la place, il est recommandé d’utiliser les parkings satellites proposant 110 places de stationnement à moins de cinq minutes.
Si l’enjeu est de maintenir le plus possible l’accès aux commerces et services, il peut arriver que des travaux au pied des commerces rendent ceux-ci inaccessibles ponctuellement. La municipalité tient d’ailleurs à remercier l’ensemble des commerçants qui jouent le jeu et s’organisent : ainsi pendant les congés de la boulangerie Aux délices de Claire, l’épicerie L’Essentiel assure le dépôt de pain le lundi et la Boucherie remalardaise-Vival-Casino le reste de la semaine, sauf samedi 1er et dimanche 2 octobre où la Fromagerie Botz prendra le relais.
Le marché du lundi a d’ores et déjà été transféré à côté de la salle des fêtes. Une signalétique sera mise en place pour mieux l’indiquer. Le poissonnier et le maraîcher restent pour l’instant sur la place le vendredi matin, ainsi que le marchand de volailles et le maraîcher le dimanche matin. Enfin, des échantillons de matériaux des futurs aménagement (pavés, trottoirs, bordures…) ont été installés pour information à l’entrée de la rue de l’Église.
Infos septembre 2022
Fin de la 1ère phase : la rue des Moulins rouvre aux riverains
La phase A (pose et branchement du réseau d’eaux pluviales rue des Moulins) s’achève. La pose du GNT + bicouche a lieu mardi 20 septembre.
La rue des Moulins est remise à la circulation dans les deux sens à partir du mercredi 21 septembre pour les riverains. Les informations de déviation et de stationnement dans les parkings satellites restent d’actualité.
Démarrage de la phase B à partir de mercredi 21 septembre. Cette phase concernera la partie haute de la place (côté pizzéria-fleuriste) à partir du jeudi 22 septembre et la cour de la Croix-Blanche à partir du 26 septembre pour la pose du réseau d’eaux pluviales. Cette phase durera à nouveau 3 semaines.
Vos commerces et services restent accessibles.
Infos août 2022
Début des travaux le 31 août 2022 dans la rue des Moulins
La première phase durera 3 semaines environ et concernera la pose du réseau d’eaux pluviales. La deuxième phase à suivre sera la démolition de la maison du 4 de la rue des Moulins, à nouveau pendant 3 semaines environ.
Dans un premier temps, les chantiers seront « techniques » (réseaux). La partie « aménagement » à proprement parler (voirie, mobilier, revêtement…) interviendra en début d’année prochaine. Fin prévue des travaux pour l’été 2023.
Rue des Moulins barrée et déviation centre-ville
La circulation des véhicules et le stationnement seront interdits rue des Moulins.
La circulation piétonne sera autorisée (pour des raisons de sécurité, celle-ci pourrait être inter-rompue temporairement lors du chantier de démolition de la maison de la rue des Moulins).

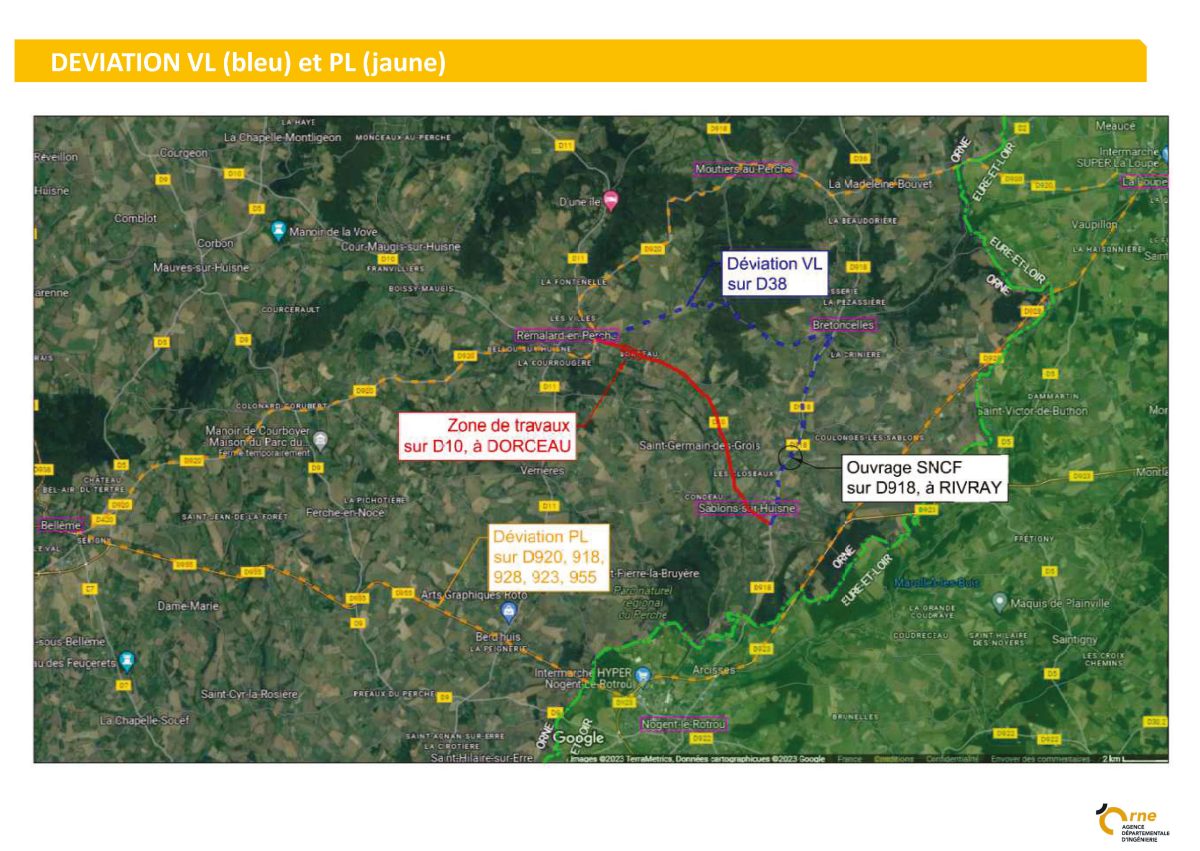

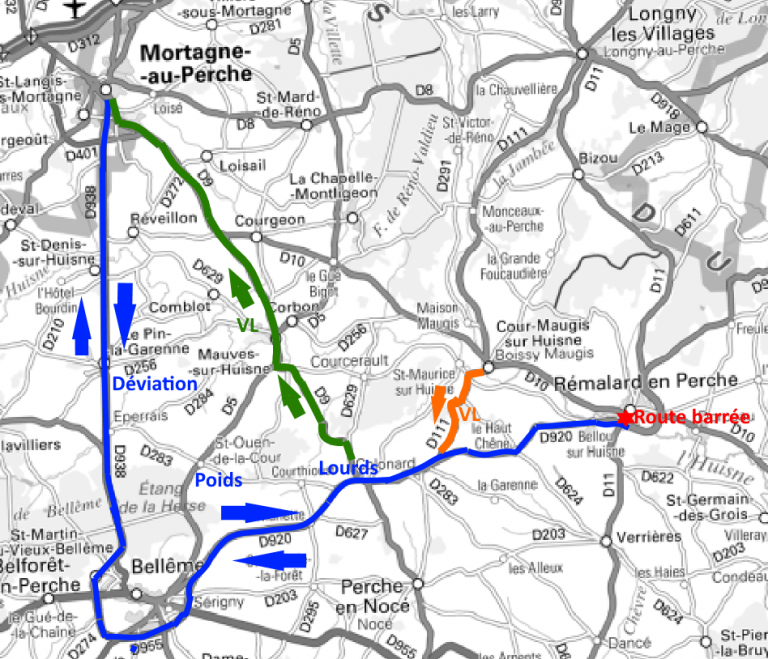

Une déviation sera mise en place aux entrées de ville :
3




Stationnement
La place ne sera complètement interdite au stationnement que lorsqu’elle sera directement concernée par des travaux lors des prochaines phases.
Mais dès le début des travaux, en raison du passage des engins de chantier, nous vous encourageons à utiliser les parkings annexes tout autour de la place. 110 places sont disponibles à moins de 5 minutes :

Ordures ménagères
Des points de collecte seront aménagés avec le SMIRTOM en haut et en bas de la rue des Mou-lins. Merci aux riverains de faire cet effort de porter leurs sacs à quelques dizaines de mètres le temps de ces travaux.
Marché hebdomadaire
Le marché sera déplacé lorsque la place sera concernée par les travaux (après ces premières phases). Il se tiendra place du champ de foire (près de la salle des fêtes).
Information et écoute
Des réunions avec les riverains, les commerçants, artisans et services ont été et seront organisées régulièrement.
Retrouvez aussi toutes les informations et comptes-rendus de réunions de chantier sur cette page.
L’accueil de la mairie reste à l’écoute et répondra à vos questions tout le temps des travaux.
Article paru dans la gazette de juin 2022 :
L’appel d’offres pour les travaux de la place comportait 2 lots : les travaux de terrassement, eaux pluviales, murets, bordures, pavés et revêtement de la chaussée pour le lot 1 ; plantations, espaces verts et mobilier urbain pour le lot 2. Huit entreprises ont retiré les dossiers suite à cet appel et deux entreprises seulement ont répondu : l’entreprise Colas, d’Alençon, pour le lot 1, et l’entreprise Julien Legault, de Rémalard, pour le lot 2.
A l’ouverture des plis, le coût des travaux est apparu supérieur de 30% aux estimations des cabinets d’étude. Nous avons donc négocié avec les entreprises des prix à la baisse mais sans dénaturer le projet.
Ces alternatives ont été proposées aux membres de la commission travaux et le choix a été entériné par le Conseil municipal lors de la réunion du 24 mai dernier.
Dès la signature, ces deux entreprises commanderont les matériaux et prépareront le phasage du chantier pour un démarrage espéré en septembre.
La municipalité et les entreprises feront leur possible pour que vous soyez informés en temps réel du déroulement du chantier. Les comptes-rendus des réunions de chantier seront publiés sur le site internet de la commune.
Point d’avancement au 28/04/2022 :
La commune a lancé une consultation.
Les entreprises avaient jusqu’au 28 mars pour déposer leur offre.
La Commission d’Appel d’Offres a ouvert le 30 mars les offres reçues. Les cabinets IRPL et Vert Lattitude, maîtres d’œuvre du projet, les ont analysées et présentées le 14 avril dernier.
Le montant des offres étant supérieur à l’estimation des maîtres d’œuvre il a été décidé, comme le code des marchés publics le permet, de négocier avec ces entreprises.
